Erweiterungsprojekt RWE Epe-H2

Wir bleiben nicht stehen und planen weitere Baustufen für Epe-H2 Speicher.

Die RWE Gas Storage West GmbH unterstützt das Interesse ihrer Kunden und der Allgemeinheit hinsichtlich einer sicheren, preisgünstigen, effizienten und umweltfreundlichen Energieversorgung. Hierzu ist einer Erweiterung des im Bau befindlichen Wasserstoffspeicher am Kottiger Hook in Gronau-Epe um einen Wasserstoffspeicher geplant.

Die Speicherung des zusätzlichen Mediums Wasserstoff (H2) unterstützt das Ziel der Bundesregierung zur Dekarbonisierung Deutschlands. Mit dem Wasserstoff-Speicher werden dem sich entwickelnden Wasserstoff-Markt, Flexibilitätsprodukte zum Ausgleich der Wasserstoff-Produktion und Wasserstoff-Abnahme, sowie zur Bilanzierung des Wasserstoffnetzes zur Verfügung zu gestellt.

Epe-H2 Erweiterungsprojekte auf einen Blick

indikativer Zeitplan

Ein einfaches, dunkelblaues Quadrat auf weißem Hintergrund.
Detailplanung und Genehmigungsverfahren | RWE Gas Storage West

Q3/2024 - Q1/2028

Detailplanung & Genehmigungsverfahren

Ein stilisiertes Hundebild auf blauem Hintergrund mit einem grafischen Ausdruck des Hundekopfes.
Bau des Wasserstoff-Speichers | RWE Gas Storage West

Q3/2027 - Q3/2030

Errichtung der zweiten kommerziellen Baustufe (Genehmigungs-Baustufen 2 und 3)

Das Bild zeigt das chemische Zeichen für Wasserstoff, dargestellt als H2 in einem blauen Kreis auf schwarzem Hintergrund.
Gaserstbefüllung mit Wasserstoff | RWE Gas Storage West

Q2/2030 - Q3/2031

Gaserstbefüllung von 2 Kavernen mit Wasserstoff

Zwei ineinandergreifende Zahnräder in Blau, eines größer und eines kleiner dargestellt.
Betrieb | RWE Gas Storage West

ab Q3/2031

Kommerzieller Betrieb

Die Errichtung des zweiten kommerziellen Wasserstoffspeicherprojektes (bezeichnet als zweite kommerzielle Baustufe) setzt eine finale Investitionsentscheidung voraus, die abhängig von dem Erhalt einer Förderung sowie einer ausreichenden und gesicherten Nachfrage nach Speicherkapazitäten ist.

Bei Interesse an einer Buchung von Speicherkapazitäten sind wir gerne bereit, in entsprechende unverbindliche Gespräche bzw. Verhandlungen einzutreten. Unser Vertriebsteam steht Ihnen hierzu gerne zur Verfügung, sprechen Sie uns an.

Für die Baustufen 4 und 5 bestehen noch keine konkreten Zeitpläne für die Umsetzung.

  • Der aktuelle Wandel des europäischen Energiemarktes erfordert für die aufstrebende Nutzung von Wasserstoff als Energieträger ausreichende Speicherkapazitäten. Der Standort Gronau-Epe bietet sich dabei auf Grund seiner Anbindung an das Wasserstoffkernnetz sowie der Nähe zu den Niederlanden und dem dort entstehenden Wasserstoffsystem in Verbindung mit den optimalen geologischen Gegebenheiten zur Gasspeicherung auch als Wasserstoff-Speicherstandort an.

    RWE Gas Storage West treibt den Hochlauf des europäischen Wasserstoffmarktes weiter voran.

    Hierzu erweitert RGSW ihre Pläne um den derzeit in Bau befindlichen ersten Wasserstoffspeicher am Standort Kottiger Hook im Speicherfeld Gronau-Epe. Vorgesehen sind – neben der in Bau befindlichen ersten Baustufe -zusätzliche unter- und obertägige Anlagen für die Speicherung von Wasserstoff.

    Die Anlagen werden so errichtet, dass durch die zweite kommerzielle Baustufe die Nutzung von weiteren Kavernen zur Lagerung von ca. 80 Mio. m3  Wasserstoff mit einem durch Kunden nutzbaren Volumen von 45 Mio. m3 Wasserstoff ermöglicht wird.

    Für eine spätere Erweiterung im Rahmen einer weiteren kommerziellen Erweiterung stehen zusätzliche Kapazitäten von ca. 45 Mio. m3 Wasserstoff mit einem durch Kunden nutzbaren Volumen von 25 Mio. m3 Wasserstoff bereit.

    Eine Investitionsentscheidung über die erste Baustufe hinaus steht noch aus. Die aktuellen Planungen und Genehmigungsschritte dienen mittelfristigen Erweiterungsplänen.

  • Für die zweite kommerzielle Baustufe – neben der bereits vorliegenden Planfeststellung für die Erweiterung der obertägigen Anlagen gemäß der Genehmigungs-Baustufe 2 – ist geplant, im Rahmen der dritten Genehmigungs-Baustufe zwei bislang für die Speicherung von Erdgas genutzte Kavernen zur Wasserstoffspeicherung umzurüsten und zu befüllen sowie eine bestehende Feldleitung auf den Wasserstoffbetrieb umzustellen.

    Für spätere Erweiterungen im Rahmen weiterer kommerzieller Baustufen sind Teil des zuletzt gestarteten Planfeststellungsverfahrens

    • ... im Rahmen der vierten Genehmigungs-Baustufe die obertägige Bestandsanlage am Kottiger Hook auf einem zusätzlichen, angrenzenden Gelände um zusätzliche Ein- und Ausspeicherstrecken für Wasserstoff, erforderliche Nebenanlagen für den Betrieb sowie einen weiteren Netzanschluss zu erweitern und außerdem eine bislang für die Speicherung von Erdgas genutzte Kaverne zur Wasserstoffspeicherung umzurüsten und zu befüllen
    • ... im Rahmen der fünften Genehmigungs-Baustufe die obertägigen Anlagen auf der Erweiterungsfläche um weitere Ausspeicherstrecken für Wasserstoff sowie erforderliche Nebenanlagen für den Betrieb zu erweitern

    RWE Gas Storage West hat am 18.01.2024 den Planfeststellungsbeschluss für die Erweiterung des Gasspeicher-Standorts in Gronau-Epe um zusätzliche Anlagenteile zur Wasserstoffspeicherung erhalten (5. Nachtrag des Rahmenbetriebsplans). Diese Genehmigung deckt die Errichtung von 2 Baustufen auf dem Bestandsgelände ab sowie die Nutzung von 2 Kavernen mit Wasserstoff.

    RWE Gas Storage West GmbH hat mit Datum vom 19.03.2024 bei der Bezirksregierung Arnsberg die ersten Unterlagen zum Genehmigungsverfahren für weitere unter- und obertägige Anlagen zur Wasserstoffspeicherung in Form einer planerischen Mitteilung eingereicht und um die Durchführung einer allgemeinen Vorprüfung nach UVPG durch die Behörde gebeten. Mit Datum vom 17.07.2024 hat RWE Gas Storage West GmbH die planerische Mitteilung fortgeschrieben und die freiwillige Durchführung einer Umweltverträglichkeitsprüfung (UVP) erbeten. Der aktuelle Antrag umfasst die oben beschriebenen Genehmigungs-Baustufen 3-5.

  • RWE Gas Storage West GmbH hat die Öffentlichkeit mittels Pressemitteilung über den Start des Genehmigungsverfahrens unterrichtet, welche von den lokalen Printmedien veröffentlicht wurde,
    Ebenfalls wurde der Ausschuss für Mobilität, Umwelt und Klimaschutz der Stadt Gronau in seiner Juni-Sitzung im Rahmen einer Projektvorstellung zum laufenden Bauprojekt über die Zukunftspläne unterrichtet.

    Kontaktieren Sie uns zum Vorhaben

    Ihre Kontaktangaben für Rückfragen

    Mit * markierte Felder sind Pflichtfelder.

    Weitere Informationen zum Datenschutz finden Sie in unserer Datenschutzerklärung.

  • Die zweite kommerzielle Baustufe der Wasserstoff-Teilanlage sind seit April 2024 auf der PCI-Liste (Projects of common interest) zu finden.

    RWE Gas Storage West GmbH plant in 2025 die erneute Beantragung von Fördermitteln für die Errichtung der zweiten kommerziellen Baustufen.

    Hinsichtlich der Vorgaben, resultierend aus der Verordnung (EU) 2022/869 des Europäischen Parlaments und des Rates vom 30. Mai 2022 zu den Leitlinien für die transeuropäische Energieinfrastruktur, nachfolgend TEN-E Verordnung, ist die zuständige nationale Behörde im Sinne des Art. 8 Abs. 1 TEN-E-Verordnung die Bezirksregierung Arnsberg. Es erfolgte eine Übertragung der Zuständigkeit von der Bundesnetzagentur (BNetzA) als ursprünglich zuständige nationale Behörde auf die Bezirksregierung Arnsberg die dieser Übertragung am 2. April 2025 zugestimmt hat.

  • Eine finale Investitionsentscheidung für die Umsetzung eines weiteren H2-Speicherprojektes konnte noch nicht getroffen werden und ist abhängig von dem Erhalt einer Förderung sowie einer ausreichenden und gesicherten Nachfrage nach Speicherkapazitäten.

Termine & Unterlagen ...

... zur Öffentlichkeitsbeteiligung

Inhalte der Termine, die seit dem Oktober 2024 zur Beteiligung von Nachbarschaft und Öffentlichkeit stattgefunden haben, werden auf dieser Seite veröffentlicht.

  • RWE Gas Storage West stellte am 8. Oktober in einer öffentlichen Informationsveranstaltung ihre Planung für die Erweiterungsprojekt Wasserstoff-Kavernenspeicher in Gronau vor. Alle interessierten Bürgerinnen und Bürger sowie Vertreterinnen und Vertreter von Kommunen und Presse waren herzlich zu einem Dialogmarkt eingeladen. Die auf der Informationsveranstaltung von Experten von RWE als auch von Partnern vorgestellten Informationen können Sie hier einsehen.

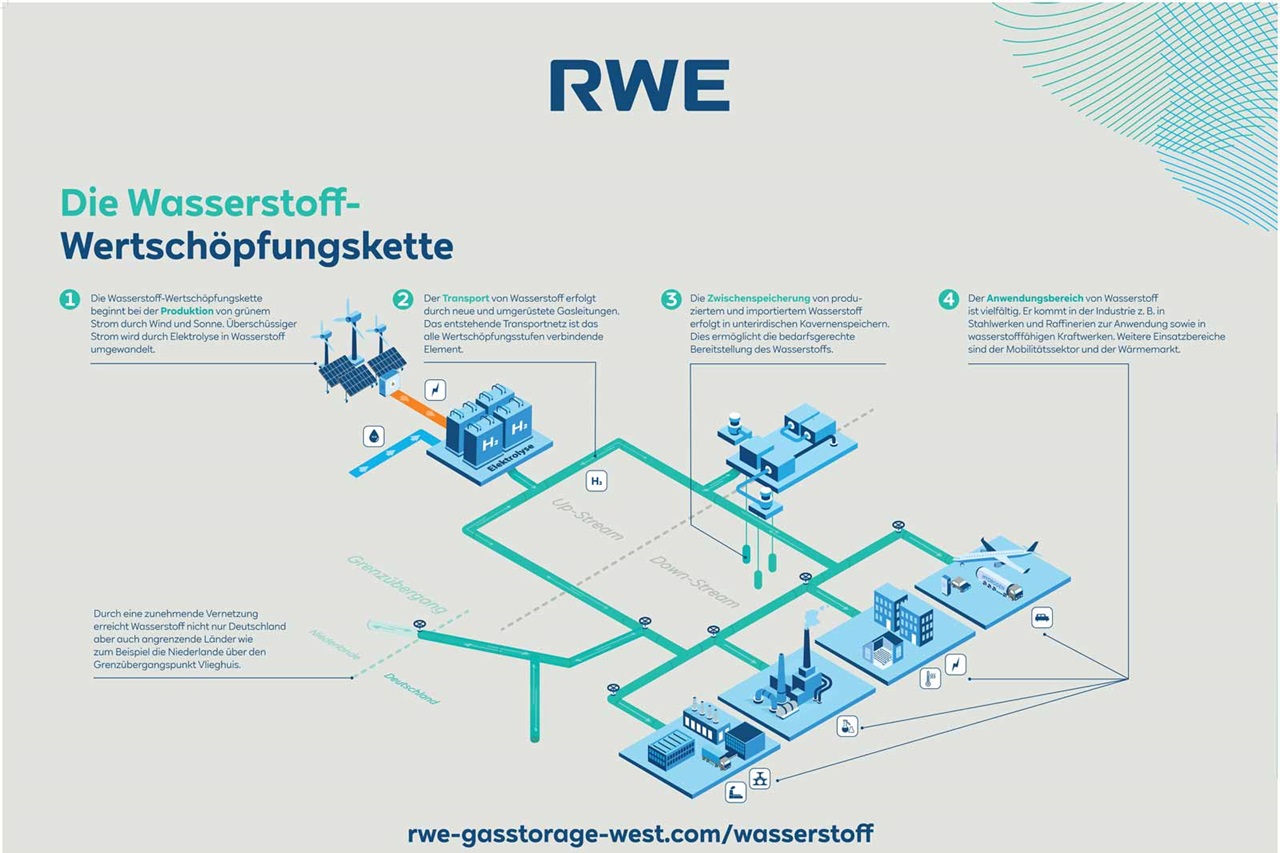

    Grafik zur Wasserstoff-Wertschöpfungskette, zeigt Produktion, Transport, Speicherung und Nutzung von Wasserstoff.

    GET H2 IPCEI – Wasserstoffwertschöpfungskette

    Zum Vergrößern bitte auf das Bild klicken

    Grafik erklärt das bergrechtliche Genehmigungsverfahren für Untertagesspeicher. Enthält Phasen und wichtige Schritte.

    Bergrechtliches Genehmigungsverfahren

    Zum Vergrößern bitte auf das Bild klicken

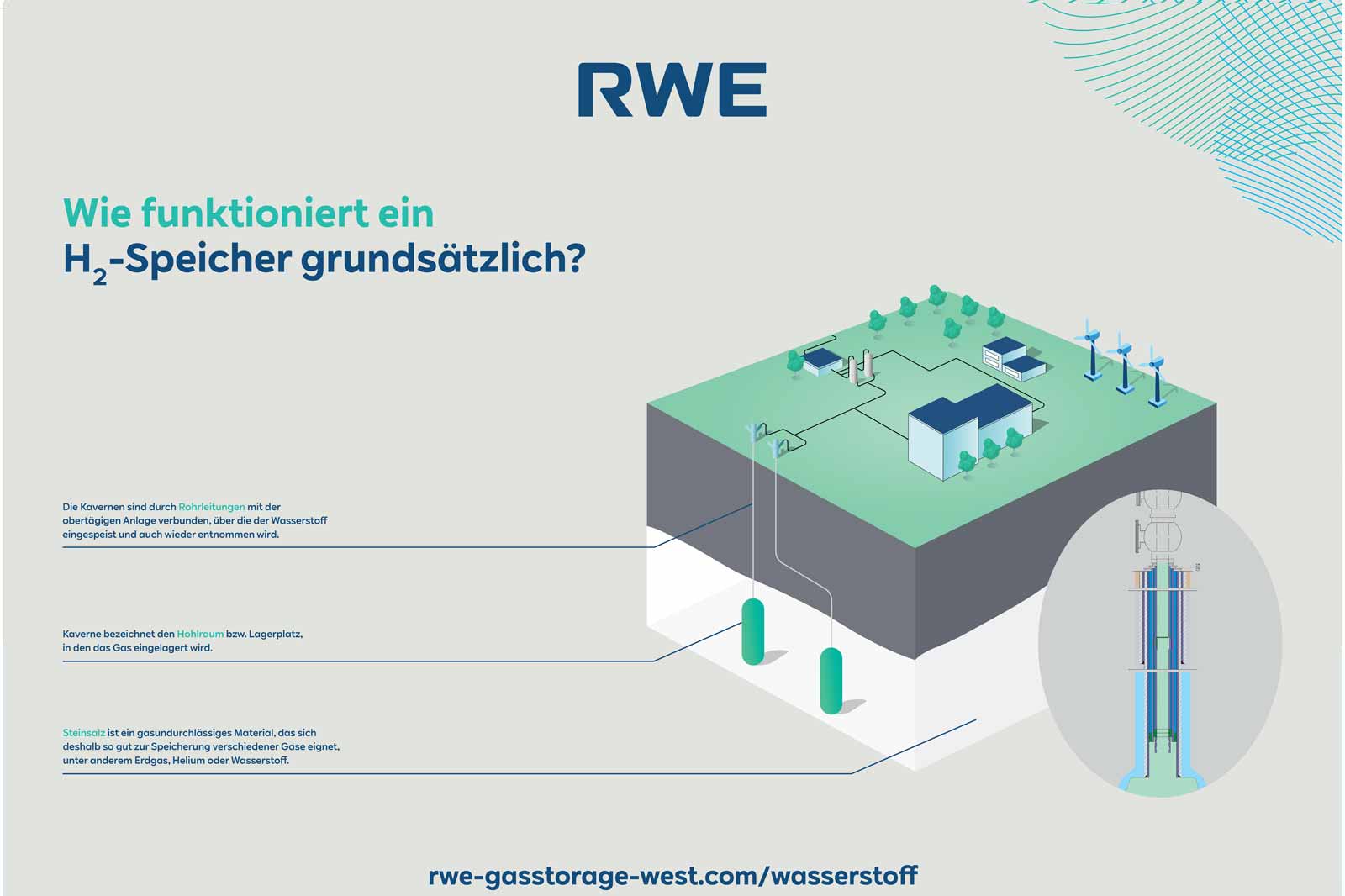

    Eine schematische Darstellung eines H2-Speichers mit Rohren, Windrädern und einer Lagerstätte.

    Wie funktioniert ein H2-Speicher grundsätzlich

    Zum Vergrößern bitte auf das Bild klicken

    Infografik über Wasserstoff mit Informationen zur Verfügbarkeit, Eigenschaften und historischem Zeitstrahl.

    Wasserstoff

    Zum Vergrößern bitte auf das Bild klicken

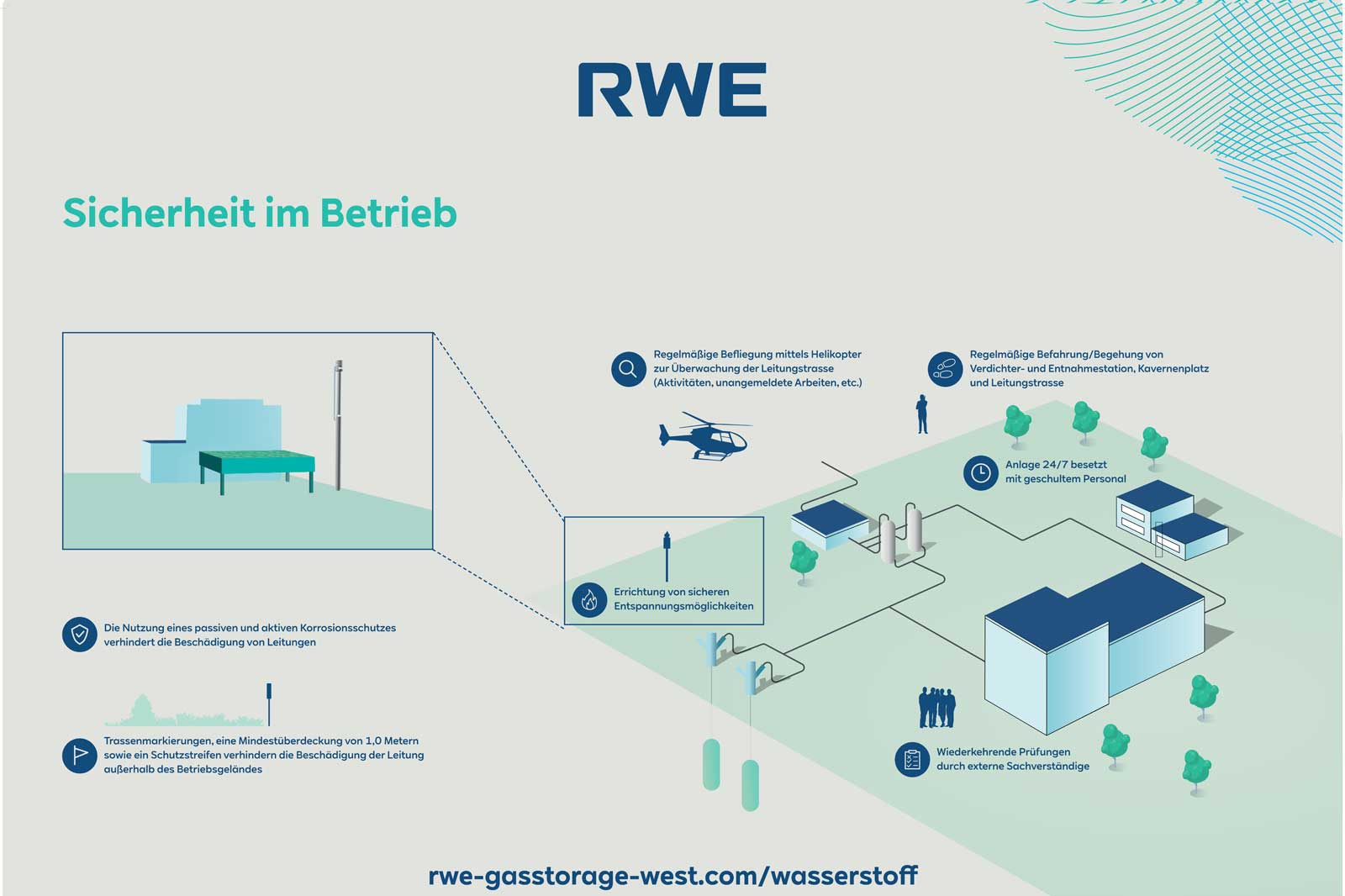

    Diagramm zur Betriebssicherheit bei RWE mit Sicherheitsmaßnahmen, Überwachung und Personal. Visualisierung von Leitungen und Anlagen.

    Sicherheit im Betrieb

    Zum Vergrößern bitte auf das Bild klicken

    Diagramm zur Kavernenkomplettierung mit grafischen Elementen und Beschriftungen, zeigt Materialschichten und Armaturen.

    Kavernenkomplettierung

    Zum Vergrößern bitte auf das Bild klicken

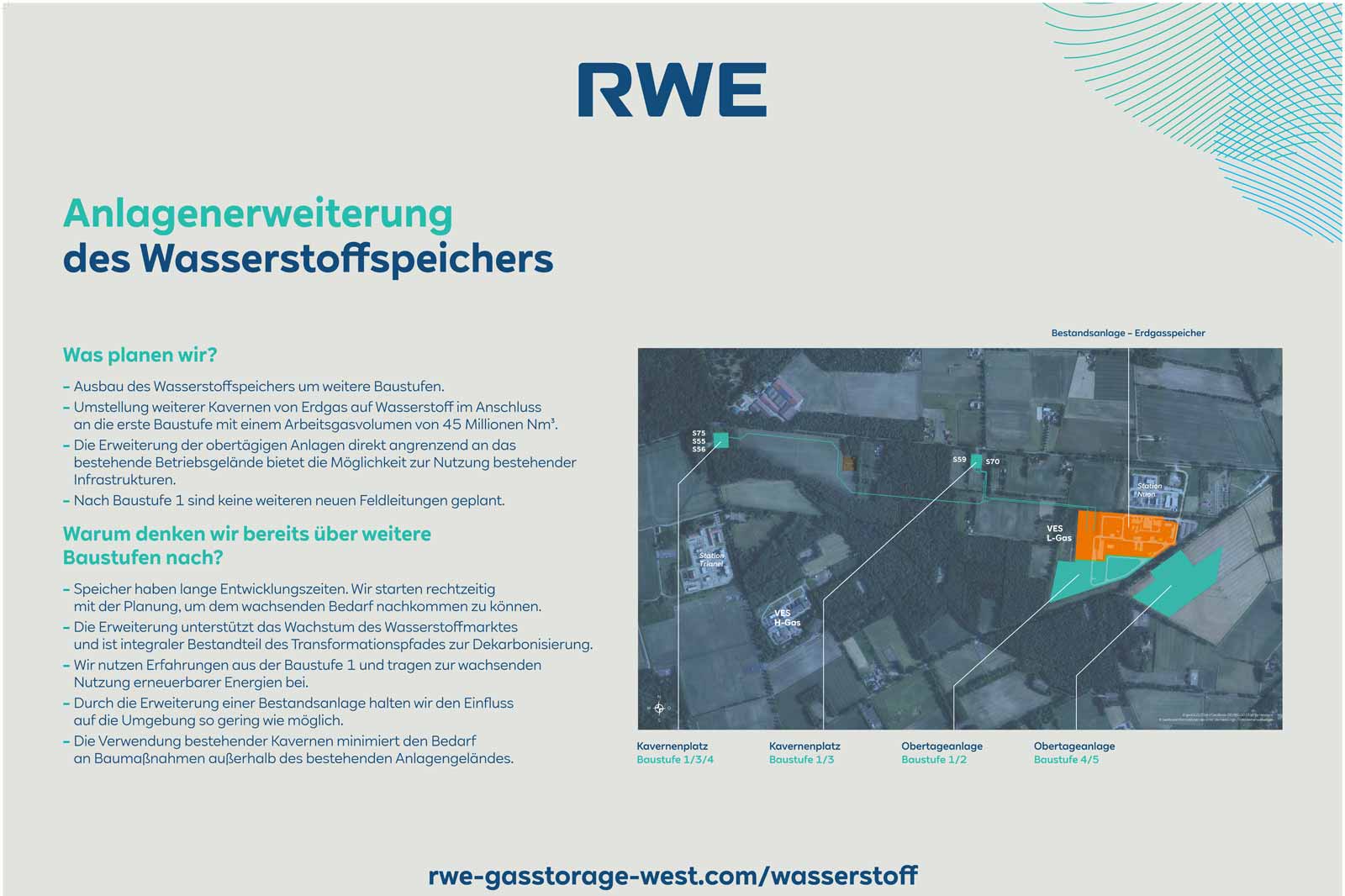

    Visualisierung des geplanten Ausbaus des Wasserstoffspeichers mit Farbkodierung der Baustufen und angrenzenden Infrastrukturen.

    Anlagenerweiterung

    Zum Vergrößern bitte auf das Bild klicken

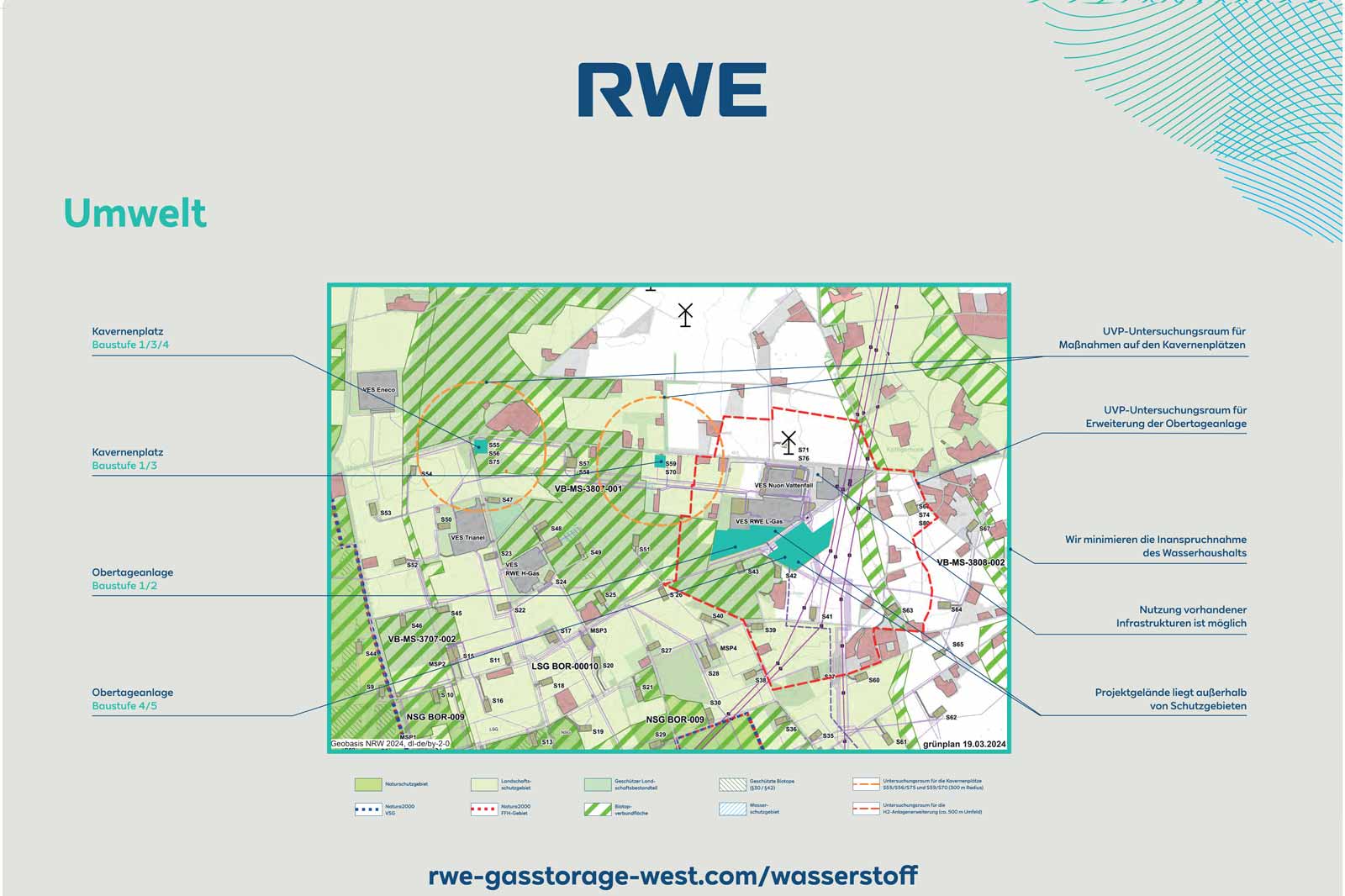

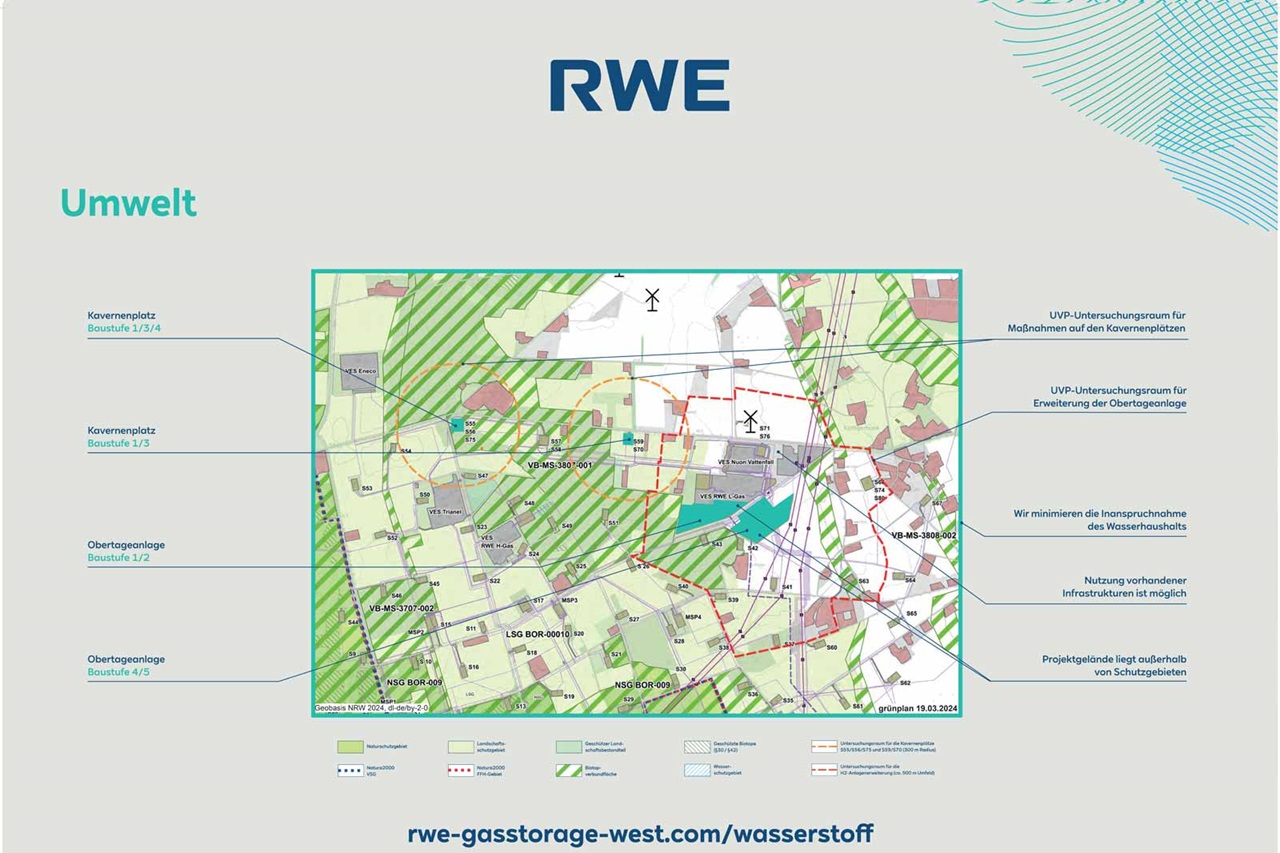

    Eine Umweltkarte der RWE mit markierten Kaverneplätzen und Obertaganlagen. Wichtige Informationen sind hervorgehoben.

    Umwelt

    Zum Vergrößern bitte auf das Bild klicken

    Infografik über den Wasserstoffbedarf in Deutschland bis 2050, einschließlich der Nutzung und Speicherung von Wasserstoff.

    Wasserstoff-Speicherbedarf

    Zum Vergrößern bitte auf das Bild klicken

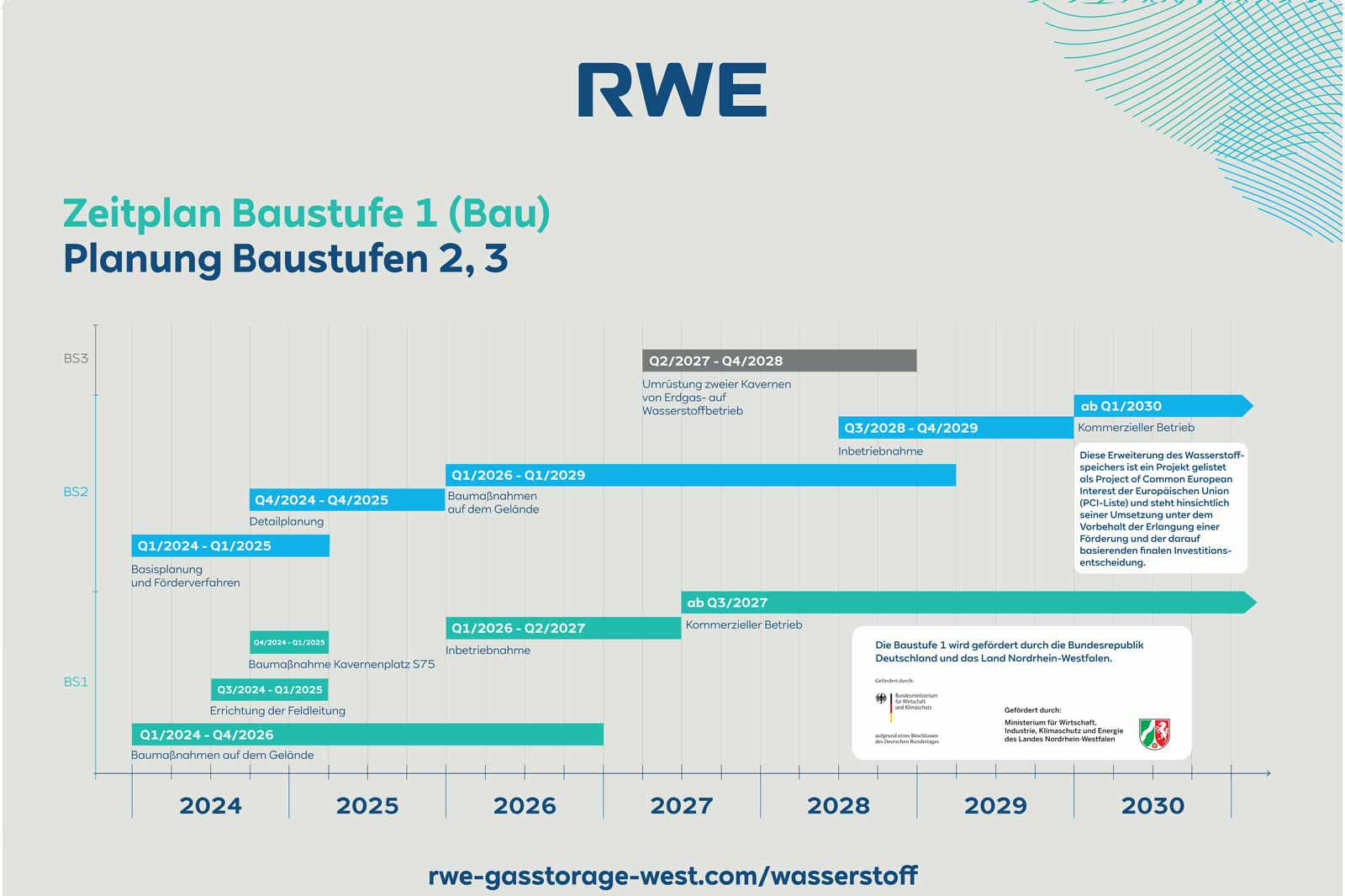

    Ein Zeitplan für den Bau von Wasserstoffspeichern mit verschiedenen Phasen von 2024 bis 2030.

    Zeitplan Baustufe 1, 2 und 3

    Zum Vergrößern bitte auf das Bild klicken

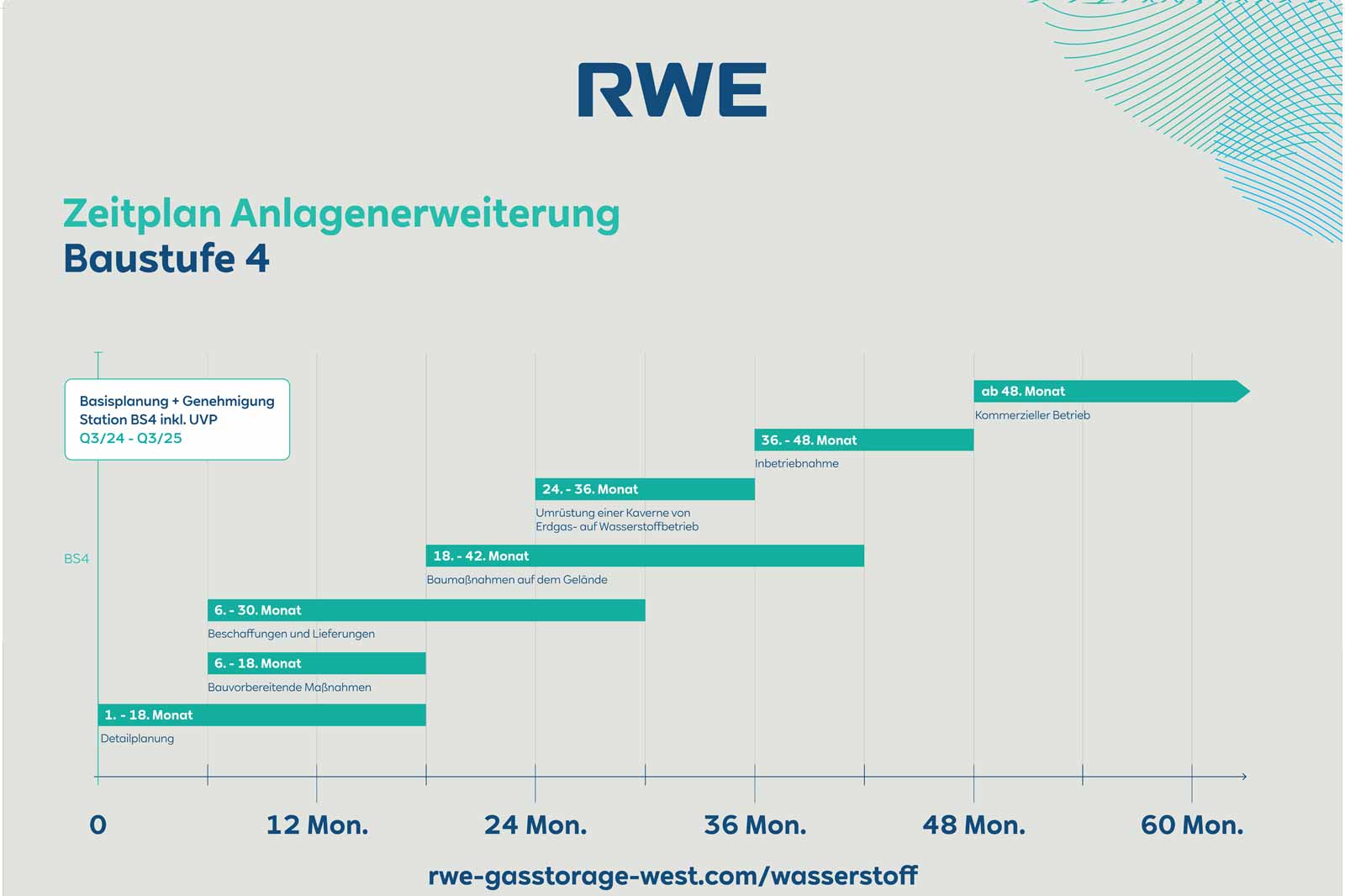

    Zeitplan für die Anlagenweiterung, Darstellung der Zeitrahmen für Bau- und Genehmigungsmaßnahmen für Station BS4.

    Zeitplan Baustufe 4

    Zum Vergrößern bitte auf das Bild klicken

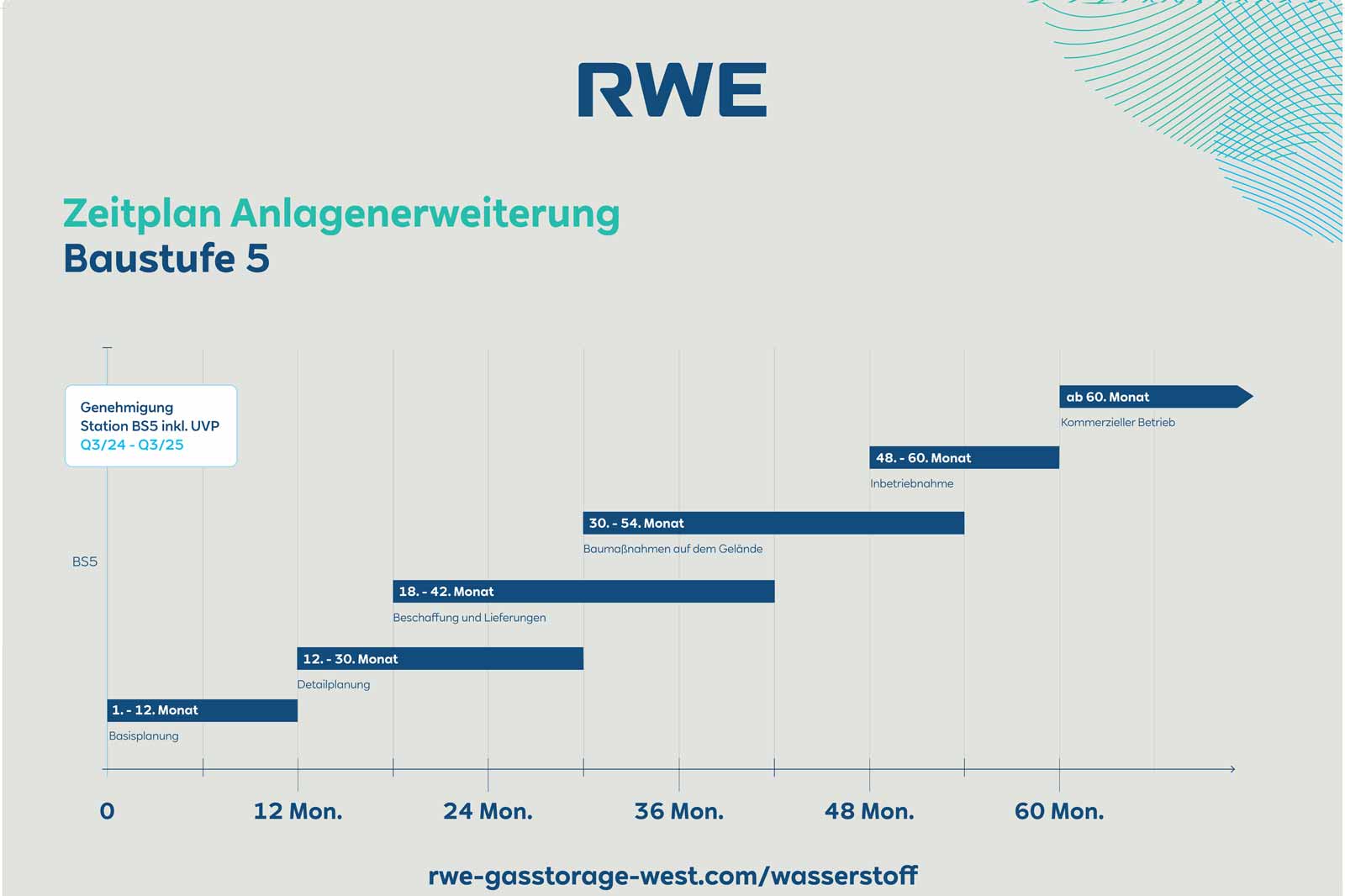

    Zeitplan für die Erweiterung der Anlage mit verschiedenen Phasen und Zeitrahmen für Genehmigungen und Bauarbeiten.

    Zeitplan Baustufe 5

    Zum Vergrößern bitte auf das Bild klicken

  • Derzeit sind keine weiteren Veranstaltungen geplant. Wir werden Sie auf dieser Seite rechtzeitig informieren.

Projekte für Wasserstoff

RWE ist führend in der Projekt-Entwicklung neuer H2-Technolgien.

Pilotanlage H2 Lingen auf rwe.com
